Etapas de una Remodelación Bien Hecha
Proceso y Confianza

Etapas de una Remodelación Bien Hecha

Una remodelación bien hecha no es la más rápida, sino la que avanza con secuencia, puntos de control y decisiones cerradas por escrito antes de tapar nada. En obra, los problemas graves casi siempre aparecen en dos momentos: al demoler y salir a la luz condiciones ocultas, y al cerrar muros o pisos sin probar instalaciones e impermeabilizaciones. Por eso este artículo organiza las etapas como hitos verificables: qué definir, qué inspeccionar, qué evidencia exigir y cuándo tiene sentido pagar.

Ver artículo de referencia: Proceso de remodelación en Antioquia — guía completa

En Antioquia hay variables que obligan a mayor rigurosidad: alta humedad y temporadas de lluvia que alargan secados, y diferencias entre municipios en trámites e inspecciones. Además, la información pública de costos es poco específica para la región; para el presupuesto final la referencia útil es el alcance real y la cotización local, no un número genérico.

1) Diseño y permisos: aquí se amarra el alcance (y se evitan cambios caros)

Esta etapa define lo que se construye y lo que no se va a cambiar a mitad de obra. El objetivo: decisiones cerradas y documentos ejecutables.

Entregables mínimos antes de iniciar demolición:

  • Planos arquitectónicos y de instalaciones (MEP) según el alcance (eléctrico, hidráulico, gas), coordinados para evitar interferencias.
  • Especificaciones de acabados y detalles críticos (impermeabilización, pendientes, ventilaciones, encuentros de madera con muros).
  • Matriz de responsabilidades: qué decide el propietario (marcas, niveles de acabado, cambios por encima de un umbral) y qué resuelve el contratista en campo dentro del alcance aprobado.
  • Lista de compras y tiempos de materiales con plazos largos, y estrategia de almacenamiento si aplica.

Pagos recomendados (lógica, no "porcentaje"):

  • El propietario suele financiar diseño y trámites. Los pagos tempranos se amarran a entregables concretos: planos sellados cuando aplique y radicación de permisos.

Nota Antioquia (práctica):

  • Los tiempos de permisos de remodelación en Antioquia varían por municipio. La decisión útil no es "cuánto se demora", sino confirmar el proceso local desde el inicio y meter holgura en el cronograma para no tener cuadrillas paradas.

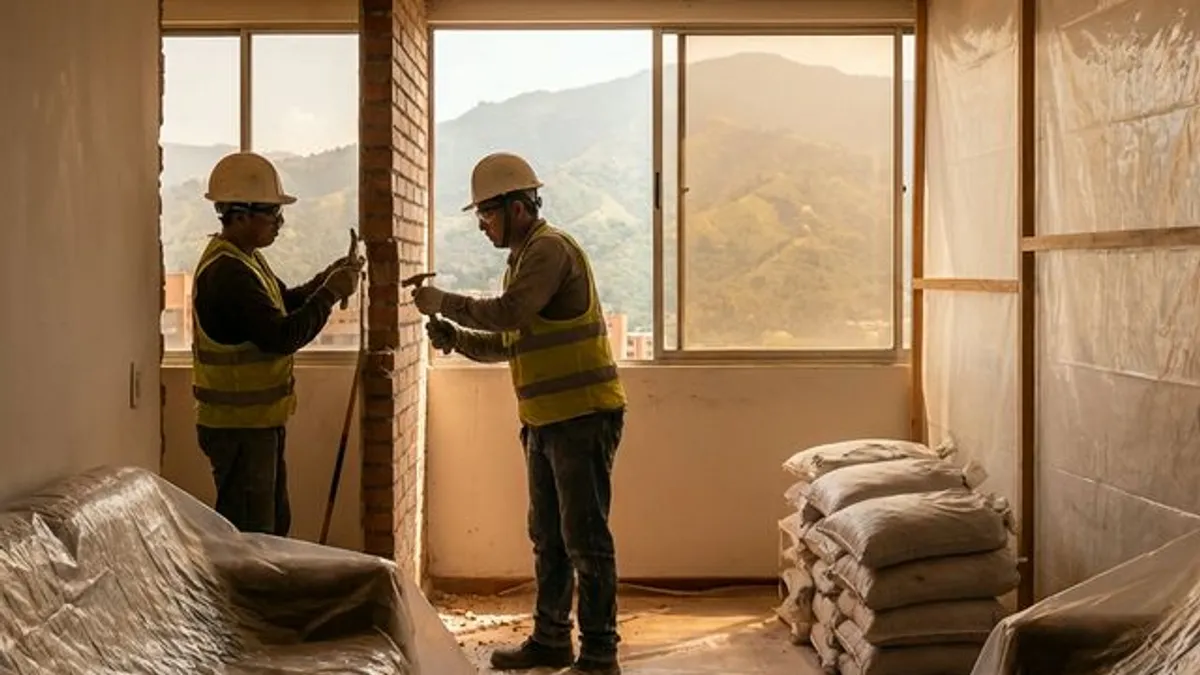

Demolición selectiva controlada en apartamento en remodelación en Medellín, Antioquia
Demolición selectiva controlada en apartamento en remodelación en Medellín, Antioquia

2) Demolición selectiva y manejo de escombros: la etapa con mayor "riesgo de descubrimiento"

Demoler en remodelación significa abrir lo necesario para ejecutar el nuevo diseño, protegiendo lo que se conserva y controlando polvo, ruido y rutas de circulación.

Buenas prácticas que evitan reprocesos:

  • Demolición selectiva por zonas (no toda la vivienda a la vez) si el proyecto lo permite.
  • Protecciones temporales: barreras de polvo, cubrimiento de pisos/elementos existentes y control de tránsito.
  • Gestión de retiro y disposición de escombros con trazabilidad (lo mínimo: evidencia fotográfica y control de volúmenes).

Punto de control antes de seguir:

  • "Área despejada y documentada": validar con el propietario el estado real encontrado (fotos y recorrido) y confirmar que lo demuelto coincide con el alcance aprobado.

Qué puede disparar costos y tiempos aquí (y cómo controlarlo):

  • Condiciones ocultas: humedad encerrada, madera deteriorada, tuberías/eléctricos en mal estado, daños estructurales no visibles.
  • Control recomendado: contención inmediata, registro fotográfico y, si hay afectación estructural, apuntalamiento provisional y evaluación por profesional competente antes de reconstruir o vaciar concreto.

Contingencia (según alcance):

  • Remodelación menor estética: 5–10% del costo de construcción.
  • Remodelación moderada (baño/cocina con cambios parciales MEP): 10–20%.
  • Remodelación mayor (intervención estructural y cambio completo MEP): 15–30%.
  • Intervención total de vivienda: 20–35%.

La contingencia no es "plata para gastar"; es el mecanismo para que, si aparece algo oculto, la obra no se vuelva improvisación.

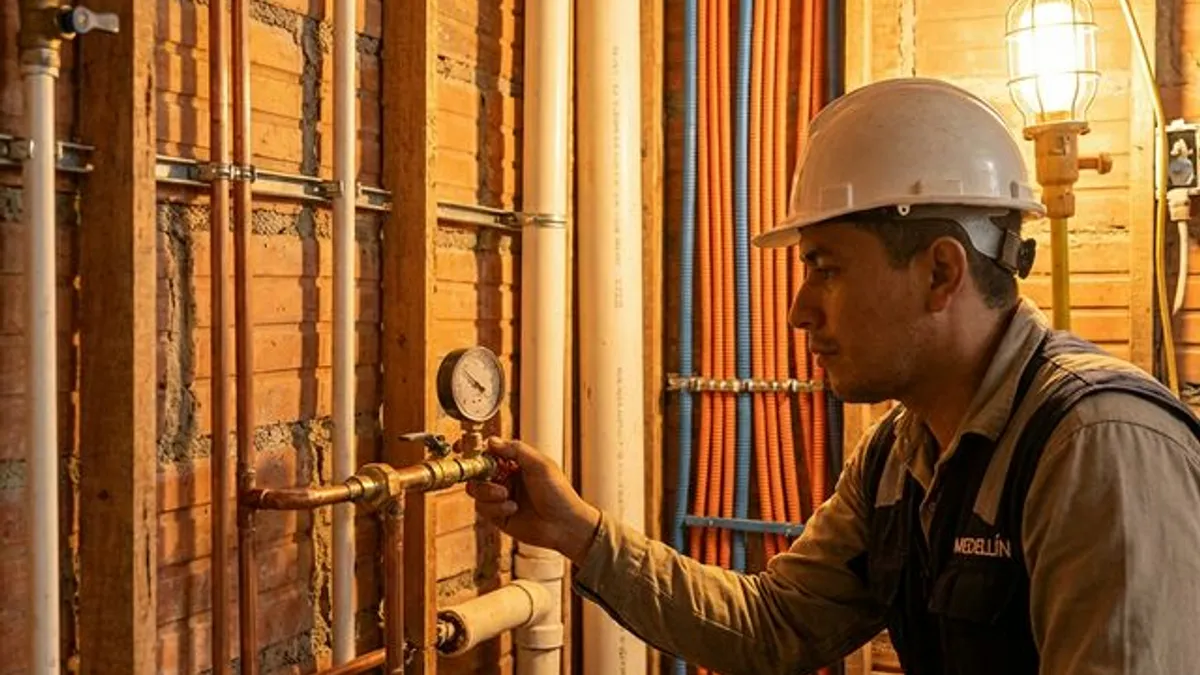

Instalaciones hidráulicas y eléctricas con prueba de presión durante remodelación en Antioquia
Instalaciones hidráulicas y eléctricas con prueba de presión durante remodelación en Antioquia

3) Estructura e instalaciones (MEP): lo técnico va primero y se prueba antes de tapar

Esta fase define seguridad, funcionamiento y cumplimiento de inspecciones. Lo correcto es trabajar con puntos de parada (hold points): nadie cierra muros o enchapes sin pruebas y aprobaciones.

Secuencia típica bien ejecutada:

  • Reparaciones o modificaciones estructurales (si existen).
  • Replanteo de distribución y pasos de instalaciones.
  • Ejecución de redes eléctricas, hidráulicas, sanitarias y gas según diseño.
  • Pruebas y revisiones antes de recubrir.

Puntos de control que el propietario puede exigir o presenciar:

  • Visto bueno de refuerzo estructural antes de vaciar concreto o cerrar con pañete/enchape.
  • Prueba de presión en redes nuevas de plomería antes de ocultarlas.
  • Inspección eléctrica y pruebas de continuidad/carga antes de cerrar cielos o muros de acceso.

Pagos y retenciones (lógica de protección):

  • Esta fase debe pagarse contra hitos verificables (ejecución + pruebas + acta o evidencia).
  • La liberación de retenciones debe ir después de inspecciones independientes cuando aplique (ingeniero estructural o inspector municipal) y de la entrega de resultados de pruebas.

Riesgos típicos que disparan retrabajos:

  • Cambios de diseño a mitad de obra sin procedimiento de "cambio aprobado".
  • Materiales sustituidos por disponibilidad sin validar compatibilidad.
  • Cierres apresurados por presión de cronograma.

Para entender cuánto tarda una remodelación en cada fase, revise tiempos reales por tipo de proyecto en Antioquia.

4) Muros, superficies y acabados: aquí manda el control de humedad y la secuencia

En acabados se nota la obra, pero también se pierde plata por apresurarse. En Antioquia, la humedad y la lluvia obligan a respetar tiempos de secado, ventilación y compatibilidad de materiales.

Secuencia de control recomendada:

  • Particiones y bases (muros livianos/mampostería según el caso, pañetes, nivelaciones).
  • Impermeabilizaciones (baños, duchas, balcones, zonas húmedas).
  • Revestimientos (enchapes, pisos) solo después de aprobar impermeabilización y pruebas.
  • Carpinterías, mobiliario, herrajes y remates.

Controles de calidad que no se negocian:

  • Inspección y prueba de impermeabilización antes de instalar enchape.
  • Prueba de presión de plomería antes de tapar.
  • Inspección eléctrica y pruebas antes de cerrar registros o accesos.

Materiales y desempeño en clima húmedo (decisión práctica):

  • Priorice maderas y selladores tolerantes a alta humedad y detalle encuentros para evitar capturar agua (separaciones del piso, sellos correctos, ventilación).
  • En pinturas, enchapes y adhesivos, lo clave no es la marca, sino que el sistema sea compatible con el sustrato y la humedad esperada, y que se respete la preparación de superficie y los tiempos de secado.

Pagos por fases (evita discusiones):

  • En acabados, el pago funciona mejor por etapas con previos aprobados: por ejemplo, impermeabilización aprobada antes de pagar el avance de enchapes. El cierre final se paga después de pruebas de funcionamiento y lista de pendientes.

Para referencias de costos por tipo de acabado, consulte la guía de costos de remodelación en Antioquia.

Instalación de carpintería y acabados en etapa final de remodelación en Medellín
Instalación de carpintería y acabados en etapa final de remodelación en Medellín

5) Puesta en servicio, inspección final y entrega: cierre técnico y documental

Una remodelación se entrega cuando funciona y queda documentada, no cuando "se ve bonita".

Criterios de cierre que deberían quedar por escrito:

  • Pruebas de funcionamiento (puntos de agua, desagües, circuitos, gas si aplica).
  • Corrección de la lista de pendientes (punch list) con verificación final.
  • Entrega de garantías y documentación: manuales, referencias de productos instalados y recomendaciones de operación/mantenimiento.
  • Si hubo modificaciones, entrega de planos "as-built" (lo construido) o registro equivalente para futuras intervenciones.

Retención recomendada:

  • Mantenga una retención hasta la aceptación final y entrega documental. La guía práctica es retener una porción (por ejemplo, 5–10%) hasta el cierre completo.

Antes de llegar a esta etapa, es clave definir bien las protecciones contractuales. Revise qué revisar antes de firmar un contrato de obra y asegúrese de elegir bien a su contratista desde el inicio.

Nota de presupuesto (señales en SMMLV, solo como contexto):

  • Existen referencias públicas en topes por SMMLV (p. ej., hasta 15 SMMLV en vivienda urbana y hasta 22 SMMLV en rural, con un adicional de transporte mencionado hasta 8 SMMLV). Úselas únicamente como "techo orientativo" de conversación, porque no vienen desagregadas por metro cuadrado ni por partidas, y no son un benchmark validado para Antioquia. La decisión correcta es cotizar localmente con alcance cerrado y hitos de control.
